MEIMSHEIM

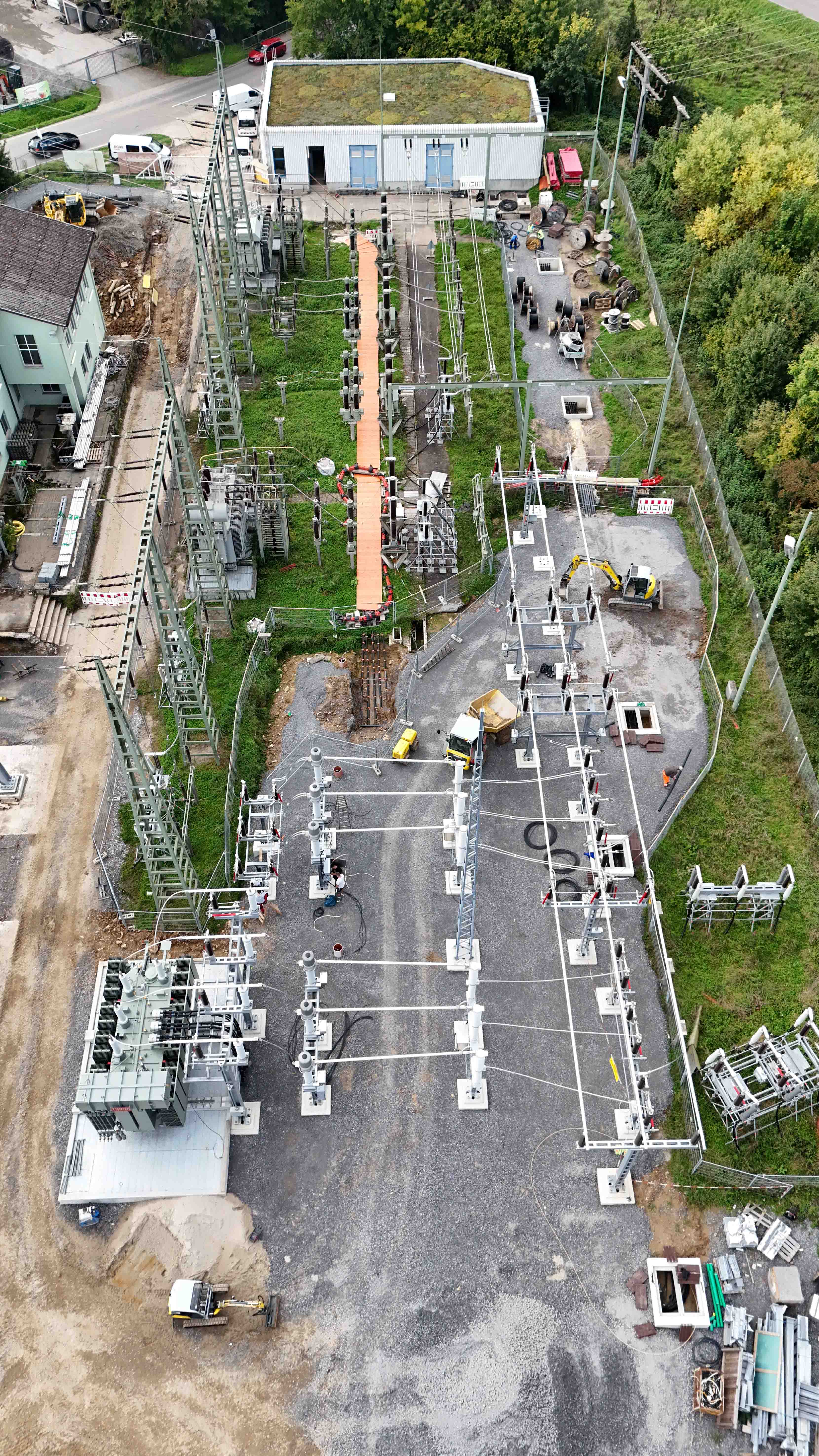

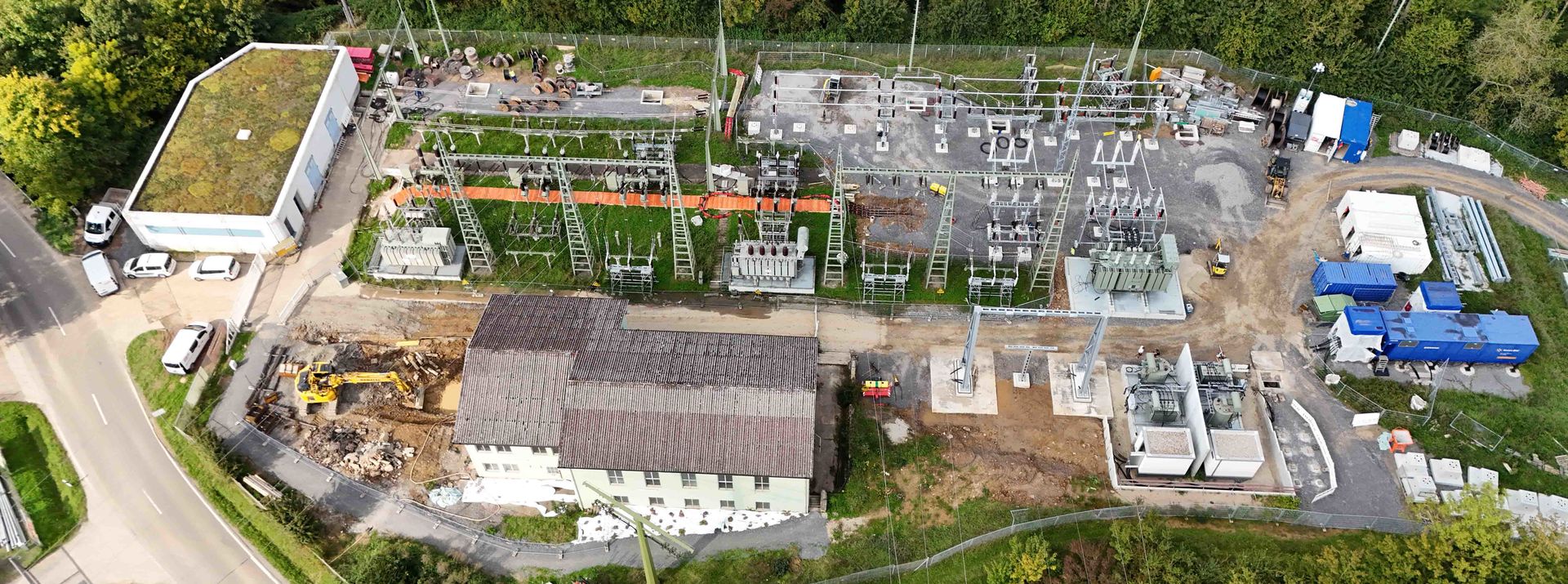

Seit Ende 2023 ist SCHLEITH am schrittweisen Umbau des Umspannwerks Meimsheim beteiligt. Im laufenden Betrieb wird das bestehende Werk zurückgebaut und in mehreren Bauphasen durch eine moderne Anlage ersetzt. Auftraggeber ist die EQOS Energie Deutschland GmbH im Auftrag der Netze BW GmbH. Der Abschluss der Arbeiten ist für Ende 2026 vorgesehen.

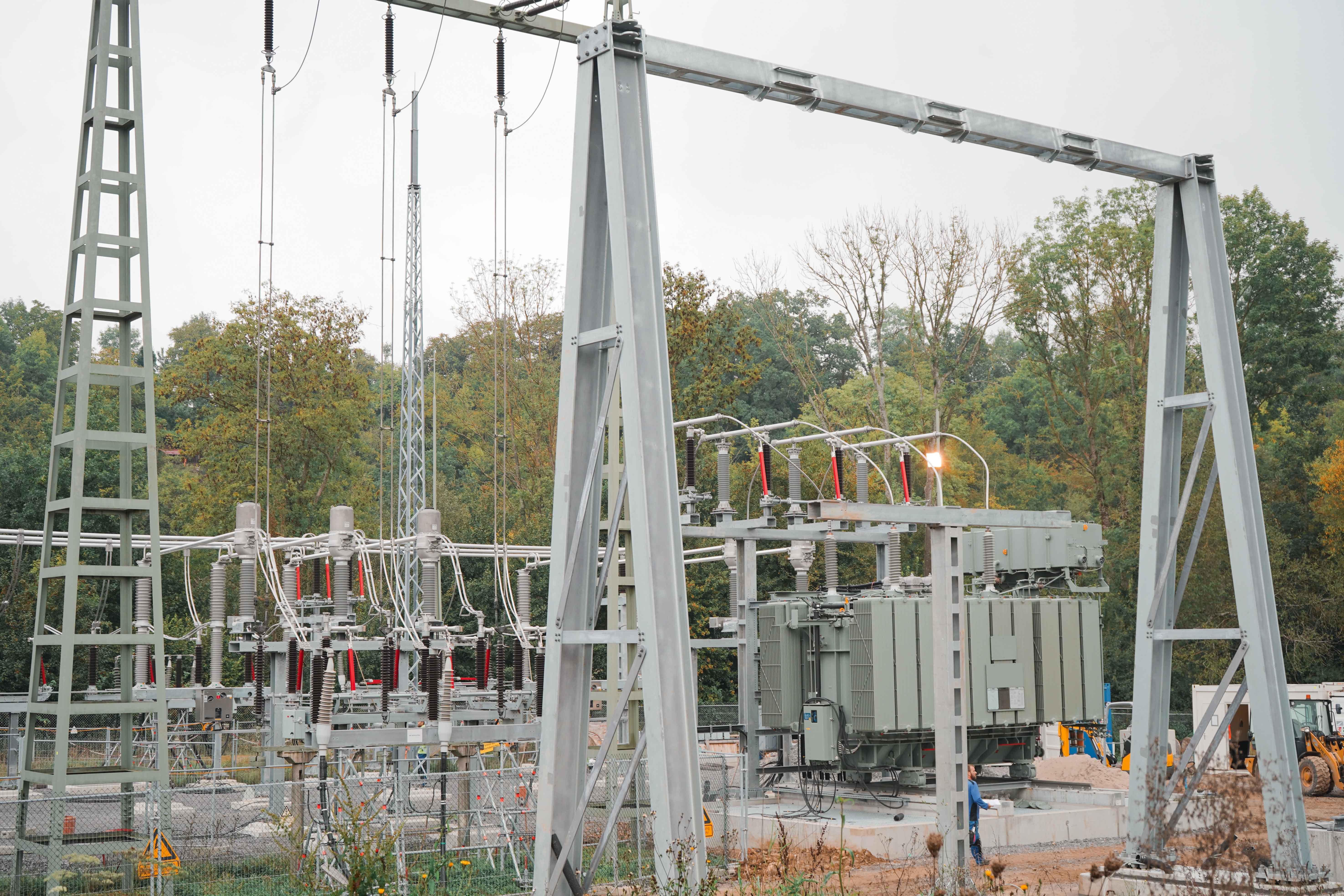

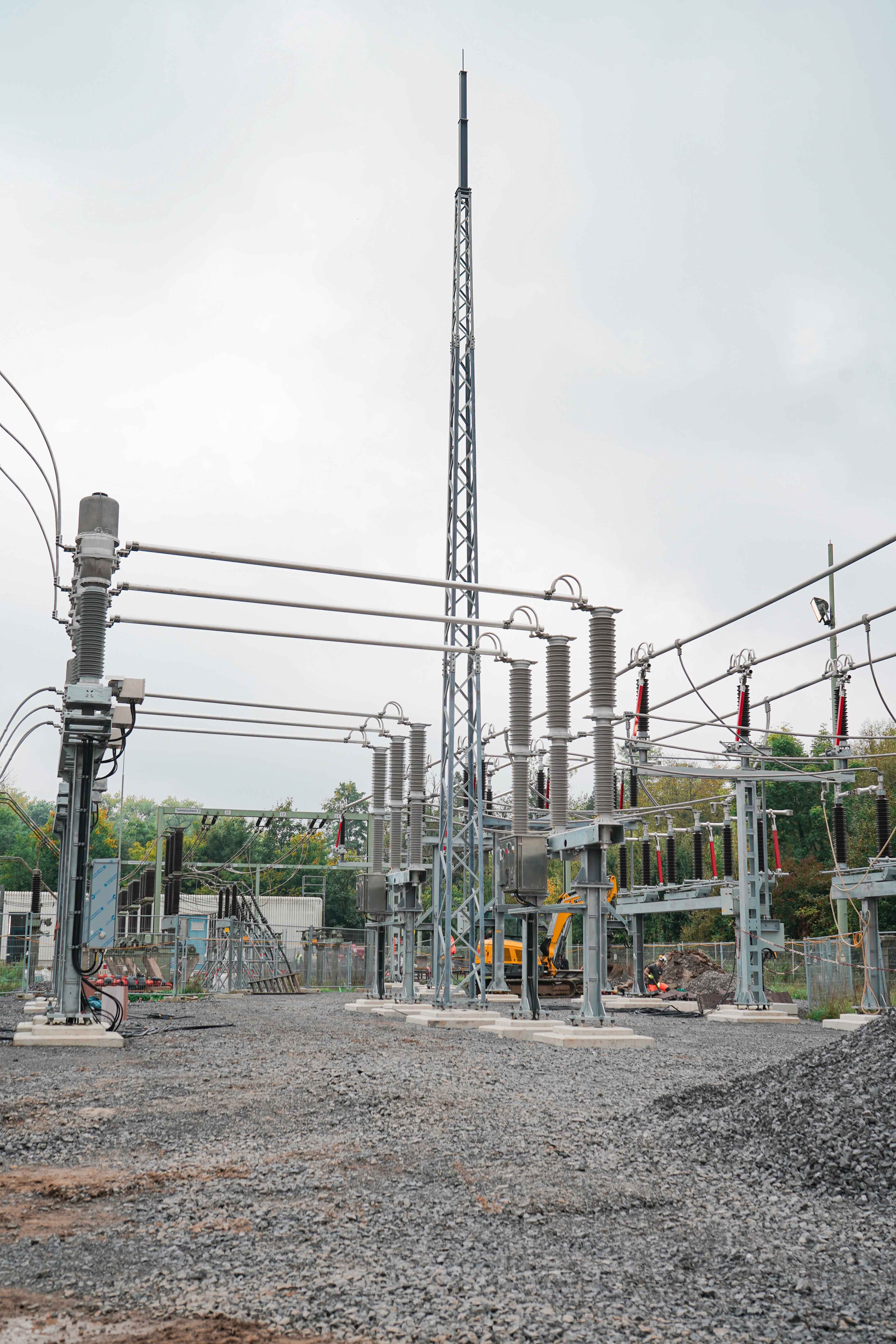

Umspannwerke sind zentrale Knotenpunkte der Energieversorgung, in denen Hochspannungen auf regionale Netzebenen transformiert werden. Die Arbeiten im sensiblen Umfeld erfordern höchste Sicherheitsstandards, umfangreiche Schulungen und eine enge Abstimmung mit Netzbetreiber und Auftraggeber. Jeder Aushub erfolgt unter Aufsicht externer Sicherheitsposten.

Sämtliche Arbeiten verlaufen bislang ohne Leitungsschäden – ein Ergebnis der hohen Umsicht des Teams vor Ort. Das Projekt steht zudem für bereichsübergreifende Zusammenarbeit innerhalb von SCHLEITH und verdeutlicht die wachsende Bedeutung anspruchsvoller Infrastrukturprojekte im Energiesektor.



Stammdaten

Ausführungszeit

November 2023 bis Dezember 2026

3.000 m³

Rückbau Gebäude (umbauter Raum zzgl. Fundamenten bis 2,5 m Tiefe)

ca 10.000 m³

Bodenaushub (teils mit Wasserhaltung)

ca 1.500 m³

Fundamentrückbau

7 Stk.

Portalfundamente

ca. 40 Stk.

Fertigteilfundamente

ca. 3.000 m

Leerrohrtrassen

2 x 100 m

Spülbohrung als Rohrpacket zu 4 x DN 180
